EC運営の販促スケジュールをガントチャート化する5手順
ec-management
楽天スーパーSALEやAmazonプライムデーの直前になると、毎回どこかの作業が間に合わない。EC運営の現場では、こうした状態が慢性化しがちです。
販促スケジュールをガントチャート化する目的は、イベント当日を管理することではありません。エントリー申請・クーポン設定・ページ改修・広告入稿といった前工程を当日から逆算して並べ、着手の遅れがその場で見える状態をつくることにあります。当日だけをカレンダーに入れている限り、遅れは直前まで表面化しません。
この記事では、EC運営の販促スケジュールをガントチャート化する5手順を、チャネル別の前工程一覧とツールの選び方まで含めて解説します。
この記事でわかること
- 販促スケジュールが直前まで見えなくなる3つの原因
- 年間イベントの洗い出しから週次更新までの5手順
- 楽天市場・Amazon・Yahoo!ショッピング・自社ECで押さえるべき前工程
- 表計算ソフト・汎用タスク管理ツール・EC特化ツールの使い分け
- 作ったガントチャートを形骸化させない3つの運用ルール
この記事の想定読者
- 複数のモールや自社ECを2〜5名の少人数で運営しているEC担当者
- セール準備が毎回直前の追い込みになっている運営リーダー
- スケジュールが担当者の頭の中にしかなく、属人化を解消したい管理者
- Excelでの販促管理に限界を感じ、ツール導入を検討している方
あわせて読みたい
- EC販促カレンダー2026|楽天・Amazon・Yahoo仕込み逆算早見表
- EC運営のタスク管理の仕組み化手順おすすめ5選|抜け漏れ・属人化を防ぐ運用の型
- EC運営の属人化を解消!仕組み化を進める5つの手順とは?
- 【楽天スーパーセールで売れない】5つの売れない原因と4つの具体的対策をプロが解説
株式会社Proteinum 代表取締役
プロテーナムでは、楽天、amazon、自社EC、Yahoo!ショッピングを中心に、データに基づく圧倒的な成果にこだわった支援を行っている。ナショナルブランドを中心に累計1,000社以上の支援と年間広告費10億円以上の運用実績を持ち、独自のEC運用支援システム「ECPRO」も提供している。

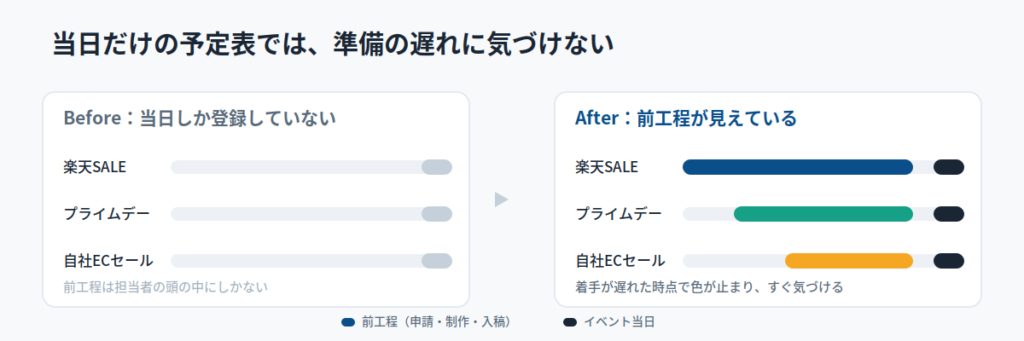

なぜEC運営の販促スケジュールは「気づいたらイベント当日」になるのか

準備が間に合わない原因は、担当者の能力や人手不足ではないケースがほとんどです。実際には、スケジュールの「持ち方」に共通した3つの構造的な問題があります。順に見ていきます。
原因1:カレンダーにイベント当日しか載っていない
もっとも多い原因が、カレンダーに登録されているのがイベント当日だけという状態です。開催日は共有されていても、その日に向けて何をいつまでに終えるべきかは、どこにも書かれていません。
販促イベントの成果は、当日の値引き幅ではなく数週間前の仕込みで決まります。ところが当日だけを予定表に置くと、準備期間は空白として扱われ、他の緊急業務に押し出されます。
原因2:前工程に締切があることが共有されていない
2つ目の原因は、前工程それ自体に締切が存在する事実が共有されていないことです。準備タスクには、自分たちの都合で動かせないものが多く含まれます。
- モール側の申請・審査期限(過ぎるとそのイベントに参加できない)
- 在庫の発注リードタイム(仕入れ先の都合で短縮できない)
- 倉庫への納品期限(混雑期は前倒しになる)
- 制作物の校了日(外注先のスケジュールに依存する)
これらは1日でも過ぎると、その回のイベントへの参加自体が不可能になります。締切のある工程が予定表に載っていないことが、直前の慌ただしさを生みます。
原因3:担当者ごとに管理表が分散している
3つ目の原因は、スケジュールが担当者ごとに分かれていることです。広告担当は入稿予定を、制作担当は納期を、それぞれ手元で管理しています。
この状態では、工程同士のつながりが誰にも見えません。「バナー制作の遅れが広告入稿を遅らせ、セール初動の露出を落とす」という連鎖は、全体を1枚で見て初めて把握できます。

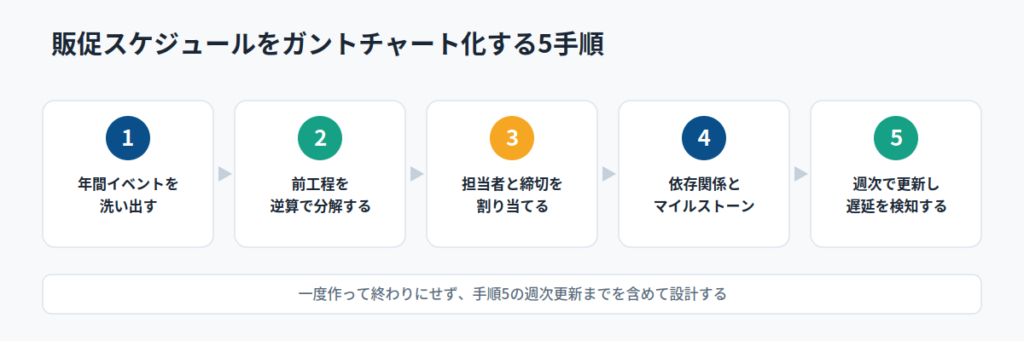

販促スケジュールをガントチャート化する5手順

ガントチャート化は、次の5手順で進めます。手順1〜4が作成、手順5が運用です。多くの店舗は手順4まで作り込んで満足し、更新が止まって形骸化します。手順5までを一続きの作業として設計してください。
手順1:年間の販促イベントを1枚に洗い出す
最初にやるべきは、出店している全チャネルの販促イベントを1枚の表に集めることです。チャネルごとに分けず、時系列で並べてください。複数モールを運営している場合、イベントが重なる週を先に把握できるためです。
対象は次の4種類です。
- モール主催の大型イベント(楽天スーパーSALE、Amazonプライムデー、ブラックフライデーなど)
- 定期開催のキャンペーン(Yahoo!ショッピングの5のつく日など)
- 季節・歳時記の商戦(母の日、お中元、年末年始など)
- 自社都合のイベント(新商品発売、周年セール、在庫処分など)
大型イベントの開催日は直前まで確定しないことも多いため、この段階で日付の精度にこだわる必要はありません。前年の実績日付を仮置きし、公式発表後に更新すれば十分です。
手順2:イベントごとに前工程を逆算で分解する
ここがガントチャート化の中心です。イベント当日を起点に、必要な工程を後ろから前へ分解します。「これができていないと次に進めないものは何か」という順で考えると漏れが減ります。
弊社が支援先で使っている標準の工程と逆算の目安を示します。実際の日数は商材のリードタイムと各モールの締切に合わせて調整してください。
| 工程 | 当日からの逆算目安 | 主な担当 |
|---|---|---|
| 企画・目標設定・値引き設計 | 8週間前 | 責任者 |
| 在庫の発注・確保 | 6〜8週間前 | 仕入・在庫 |
| 対象商品の選定・価格の確定 | 5〜6週間前 | 責任者 |
| モールへの申請・エントリー | 3〜5週間前 | 運営担当 |
| バナー・LPの制作 | 3〜4週間前 | 制作 |
| クーポン・広告の設定 | 1〜2週間前 | 運営・広告 |
| メール・LINEの配信準備 | 1週間前 | CRM担当 |
| 最終確認・表示チェック | 2〜3日前 | 全員 |
この表からわかるとおり、企画着手は当日の約2か月前です。四半期に一度の大型イベントを回す場合、前回の振り返りと次回の企画がほぼ地続きになります。
手順3:タスクに担当者と締切を割り当てる
工程を分解したら、1つずつ担当者と締切日を入れます。守るべきルールは1つです。担当者は必ず個人名にし、「制作チーム」のような組織名で置かないこと。組織名にした瞬間、誰も自分の仕事だと思わなくなります。
また、モール側の申請期限をそのまま自社の締切にしてはいけません。審査で差し戻された場合の修正時間が確保できないためです。
- 公式の締切:ガントチャート上にマイルストーンとして別途表示する
- 自社の締切:公式締切の2〜3営業日前に設定する
手順4:依存関係とマイルストーンを設定する
ガントチャートがカレンダーより優れている点は、タスク同士のつながりを線で表現できることです。この機能を使わないなら、ガントチャートにする意味は半減します。
設定すべき依存関係は、次のような「前が終わらないと後ろが始められない」関係です。
- 価格確定 → 申請・エントリー(価格が決まらなければ申請できない)
- バナー完成 → 広告入稿(クリエイティブがなければ入稿できない)
- 在庫入荷 → 販売開始(在庫がなければ売れない)
あわせて、申請の最終審査日・倉庫への納品期限・イベント開始日時を、動かせないマイルストーンとして置きます。依存関係があれば、前工程が1日遅れた際に後工程が自動的に押し出され、その遅れが締切を越えるかどうかが即座にわかります。
手順5:週次で更新し、遅延を検知する
作成したガントチャートは、週に1回必ず更新します。更新しないガントチャートは、作った時点の希望的観測を表示し続けるだけの図になります。
週次で確認するのは次の3点です。
- 今週完了予定だったタスクは終わったか(終わっていなければ理由を1行で記録する)
- 遅延が後工程の締切に影響するか(影響するなら、その場で対応を決める)
- 来週着手するタスクの担当者は認識しているか
この確認は、既存の定例ミーティングの冒頭10分に組み込むのが現実的です。専用の会議を設けると、忙しい時期に真っ先に飛ばされます。

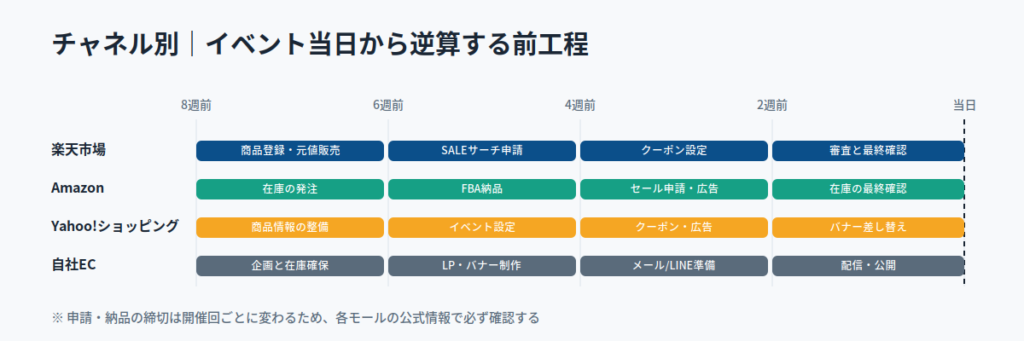

EC販促ガントチャートに載せるべき前工程|チャネル別の締切一覧

ガントチャートに載せ漏らしやすいのは、チャネル固有の申請・設定作業です。ここでは主要4チャネルについて、締切があり後戻りできない工程を整理します。なお申請条件や締切日は開催回ごとに変わるため、実際の日付は必ず各モールの公式情報で確認してください。
楽天市場:SALEサーチ申請・クーポン設定・CSVアップロード予約
楽天市場で最も注意すべきは、楽天スーパーSALEの「SALEサーチ」への申請です。楽天市場のヘルプによると、元値(比較対照価格)より10%以上値引きした商品が「スーパーSALE割引商品」、50%以上値引きした商品が「スーパーSALE半額以下商品」として掲載されます(2026年9月時点)。
逆算で効いてくるのは、元値での販売実績の条件です。同ヘルプによると「当店通常価格」を元値とする場合、スーパーSALE開始時からさかのぼって8週間のうち合計4週間以上の元値販売実績と、開始時から2週間以内の元値販売実績が必要とされています(2026年9月時点)。
つまりセールの2か月前には商品登録と通常価格での販売を始めていないと、そもそも申請が通りません。新商品を目玉にしたい場合、この逆算を外すと計画が崩れます。実際の審査日程は開催回ごとに変わるため、店舗運営Naviの対応ガイドで確認してください。
価格変更をCSVで一括反映する場合は、アップロード予約の設定日もタスクとして登録します。設定方法は【保存版】楽天のCSVアップロード予約とは?セール価格を自動反映する設定方法を解説で詳しく解説しています。
Amazon:セール申請・FBA納品・広告予算の設定
Amazonで押さえるべき前工程は、タイムセールなどのセール申請とFBA在庫の納品期限の2つです。どちらもイベントごとに締切が設定され、セラーセントラルで案内されます。
大型セール前はFBA倉庫の受領に通常より時間がかかり、期限ぎりぎりに送るとセール開始までに販売可能状態にならないリスクがあります。納品期限そのものではなく、その1〜2週間前を自社の締切として登録してください。
広告の日予算引き上げと入札調整のタイミングもタスク化します。当日に手動操作する前提にすると、稼働がその日に集中します。
Yahoo!ショッピング:定期キャンペーンとイベント設定
Yahoo!ショッピングの特徴は、毎月決まった日に開催される定期キャンペーンが多いことです。代表例が毎月5日・15日・25日の「5のつく日」です。
日付が固定されているため、ガントチャートでは繰り返しタスクとして登録できます。毎月同じ準備を手作業で起票し直す必要はありません。設定するのは主に次の工程です。
- キャンペーンへの参加設定(ストアクリエイターPro)
- ストアクーポンの発行と期間設定
- 広告の予算配分(大型キャンペーン期はCPCが上がる)
- バナー・特集ページの差し替えと戻し作業
差し替えたバナーを元に戻す作業は忘れられがちです。「戻す」タスクもセットでガントチャートに入れてください。
自社EC:制作・配信・在庫の3系統を並走させる
自社ECは申請がない分、自由度が高い一方で締切が自分たちにしか存在しません。外部から与えられないため、意識的に置かないと際限なく後ろ倒しになります。
管理すべきは、制作・配信・在庫の3系統です。
| 系統 | 主なタスク | ボトルネックになりやすい点 |
|---|---|---|
| 制作 | LP制作、バナー、商品画像の差し替え | 外注の場合、校了から公開まで日数がかかる |
| 配信 | メール、LINE、SNS、Web広告の準備 | 配信リストの抽出条件を当日に決めがち |
| 在庫 | 発注、入荷、同梱物の準備 | モール分と自社EC分の在庫配分が未定のまま進む |
3系統は並走するため、別レーンとして表示すると管理しやすくなります。特に在庫配分は、モールと自社ECのどちらを優先するか事前に決めておかないと、当日の判断が属人的になります。

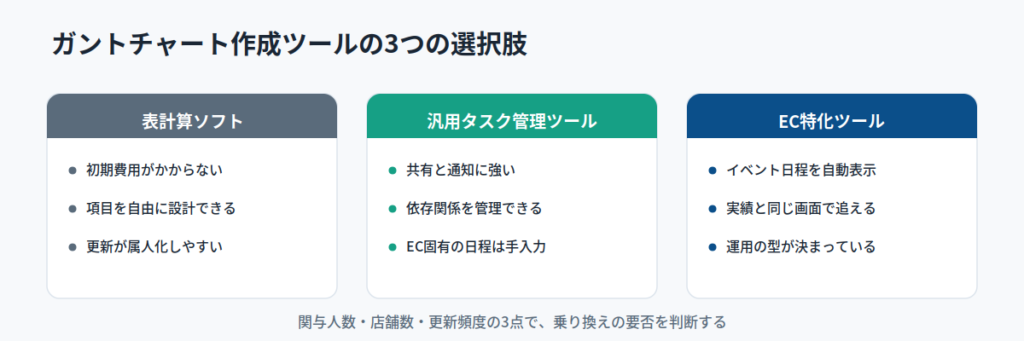

ガントチャート作成ツールの選び方|Excel・汎用ツール・EC特化ツールの比較

ツールは大きく3つのカテゴリに分かれます。結論から言うと、最初は表計算ソフトで始めて問題ありません。重要なのは、どの条件を満たしたら次のカテゴリに移るかを先に決めておくことです。
表計算ソフト:初期費用ゼロで始められるが更新が止まりやすい
ExcelやGoogleスプレッドシートは、最初の1枚を作るには最も適した選択肢です。追加費用がかからず、自社の工程に合わせて項目を自由に設計できます。
一方、依存関係を自動で反映できないため、遅れの影響を手作業で計算し直す必要があります。更新する人も1人に固定されやすく、その人が忙しい週は更新が止まります。
Excel運用の限界と切り替えの目安については、EC複数店舗をシステムなしで一元管理できる?Excel運用の限界と切り替えの目安で詳しく整理しています。
汎用タスク管理ツール:共有と通知に強い
プロジェクト管理・タスク管理系のツールは、複数人で同時に更新する段階になったときの標準的な選択肢です。ガントチャート表示に対応した製品であれば、依存関係の設定や期限前の自動通知が利用できます。
注意点は、EC固有の日程がすべて手入力になることです。楽天もAmazonもイベント日程を自分たちで調べて登録し、変更があれば手作業で直します。汎用ツールである以上、この工数は避けられません。
EC特化ツール:イベント日程と売上実績が同じ画面でつながる
3つ目が、EC運営を前提に設計されたツールです。特徴は、モールのイベント日程があらかじめ組み込まれており、施策の進捗と売上実績を同じ画面で追えることにあります。手順1の「イベントの洗い出し」と手順5の「振り返り」の工数が減ります。
弊社が提供しているECPRO BRAINもこのカテゴリに該当し、施策の進捗をリスト・ボード・ガントチャート・カレンダーの各形式で表示できます。自社の運用に合うかどうかは、実際の画面で確認するのが確実です。
乗り換えを判断する3つの基準
表計算ソフトから次の段階へ移るかどうかは、関与人数・店舗数・更新頻度の3点で判断します。感覚ではなく条件で決めておくと、議論が長引きません。
| 判断軸 | 表計算ソフトで足りる | ツール導入を検討する |
|---|---|---|
| 関与人数 | 2〜3名 | 4名以上、または外注先が関わる |
| 店舗・チャネル数 | 1〜2チャネル | 3チャネル以上 |
| 更新頻度 | 月1〜2回で足りる | 週次以上の更新が必要 |
右列に2つ以上該当する場合、表計算ソフトでの運用は遠からず破綻します。更新の手間自体が重くなり、結果的に誰も見なくなるためです。

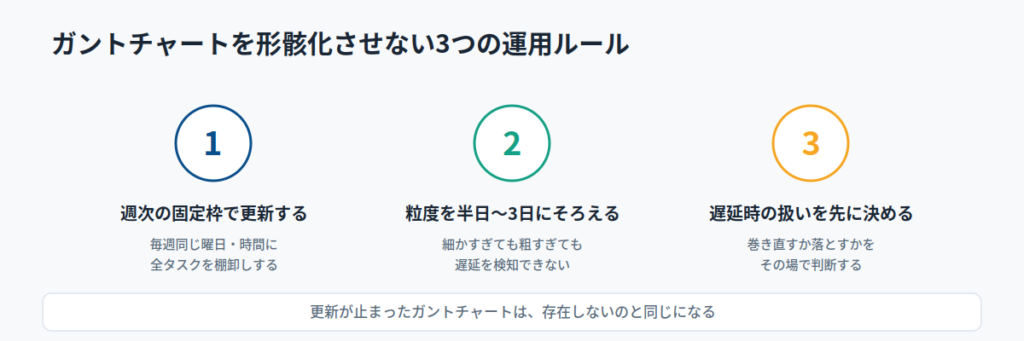

ガントチャートを形骸化させない3つの運用ルール

ガントチャートが定着しない理由は、ツールの機能不足ではありません。運用のルールを決めずに導入したことがほぼすべてです。1か月で更新が止まる店舗と、1年後も使い続けている店舗の差は次の3点にあります。
ルール1:更新を週次の固定枠に組み込む
更新のタイミングを「気づいたとき」にすると、必ず止まります。曜日と時間を固定し、既存の定例ミーティングの一部として組み込んでください。
おすすめは週の初日です。その週に着手すべきタスクを全員で確認してから業務に入ると、着手忘れが構造的に減ります。金曜に振り返るだけでは、気づいた時点で週が終わっています。
ルール2:タスクの粒度を半日〜3日にそろえる
タスクの粒度は、1タスクあたり半日〜3日で完了する大きさにそろえます。粒度がそろっていないガントチャートは、進捗が正しく読めません。
- 粗すぎる例:「スーパーSALEの準備」(2か月間の1本のバーになり、遅れが見えない)
- 細かすぎる例:「商品Aの価格を変更する」(商品数だけタスクが増え、更新が追いつかない)
- 適切な例:「対象50商品の価格変更CSVを作成・アップロード」
1週間以上かかるタスクは分割のサインです。逆に1時間で終わるタスクは、親タスク内のチェックリストにまとめてください。
ルール3:遅延したタスクの扱いを先に決めておく
遅延は必ず発生します。重要なのは、発生してから対応を考えるのではなく、扱い方を事前に決めておくことです。ルールがないと遅延タスクが放置され、やがて全体が信用されなくなります。
決めておくべきは次の3つです。
- 巻き直す:後工程を圧縮して当初の締切を守る(誰が何を手伝うかまで決める)
- 締切を動かす:後工程の日程を正式に変更する(動かせないマイルストーンに触れないか確認する)
- 落とす:今回のイベントでは実施しないと決め、タスクを閉じる
週次の更新時に、遅延タスクは必ずこの3つのいずれかに振り分けます。「来週やる」という判断を2回続けたタスクは、実質的に落とす候補と考えて差し支えありません。
EC販促スケジュールのガントチャートに関するよくある質問
ここでは、実際にガントチャートを導入する際によく寄せられる質問をまとめました。作る範囲や粒度、ツールの選択に迷ったときの判断材料としてご覧ください。
Q. ガントチャートと販促カレンダーはどう使い分ければいいですか?
A. 販促カレンダーは「いつ何が開催されるか」、ガントチャートは「そこに向けて誰が何をいつまでにやるか」を扱います。まずカレンダーで年間の開催日を押さえ、その日付を起点にガントチャートで前工程を展開する順序で使ってください。
Q. 販促スケジュールはどれくらい先まで作るべきですか?
A. 大枠は1年、詳細なタスクは3か月先までを推奨します。企画着手は当日の約2か月前になるため、3か月分あれば直近の意思決定には足ります。それ以上先を細かく作っても、開催日の変更で作り直しになります。
Q. Excelのガントチャートでは不十分ですか?
A. 関与人数が3名以内、チャネルが2つ以内、更新が月1〜2回で足りるなら十分です。2つ以上を超えると更新の手間が運用を圧迫します。判断は機能の優劣ではなく、更新を継続できるかどうかで行ってください。
Q. 店舗が1つだけでもガントチャートは必要ですか?
A. 1店舗でも、担当者が2名以上いるか外注先が関わるなら有効です。完全に1人で運営している場合は、タスクリストと締切管理で足りることが多く、作成工数が上回る可能性もあります。判断基準は店舗数ではなく関わる人の数です。
Q. イベントの開催日が変更されたときはどう直せばいいですか?
A. 依存関係を設定してあれば、当日のマイルストーンを移動させるだけで前工程のバーが連動して動きます。これが依存関係を設定する最大の利点です。未設定だとすべて手作業になるため、手順4を省略しないでください。
まとめ
EC運営の販促スケジュールをガントチャート化する要点を振り返ります。
- 準備が遅れる原因は、当日しか登録していない・前工程の締切が共有されていない・管理表が分散している、の3点
- 作成は「洗い出し → 逆算分解 → 担当者と締切の割当 → 依存関係とマイルストーン → 週次更新」の5手順で進める
- チャネル固有の申請・納品期限は後戻りできないため、必ずタスク化する(締切日は開催回ごとに公式情報で確認)
- ツールは表計算ソフトから始め、関与人数・店舗数・更新頻度の3基準で乗り換えを判断する
- 定着するかは、週次の固定更新・粒度の統一・遅延時の扱いの3ルールで決まる
最初の一歩として、次の大型イベント1件を選び、当日から逆算した前工程を8行だけ書き出してください。全チャネル分を一度に作ろうとすると、着手そのものが止まります。
「セール準備が毎回直前の追い込みになる」
「申請や納品の締切を過ぎて、イベントに参加できなかったことがある」
「スケジュールが担当者の頭の中にしかない」
「複数モールの販促を管理しきれない」
